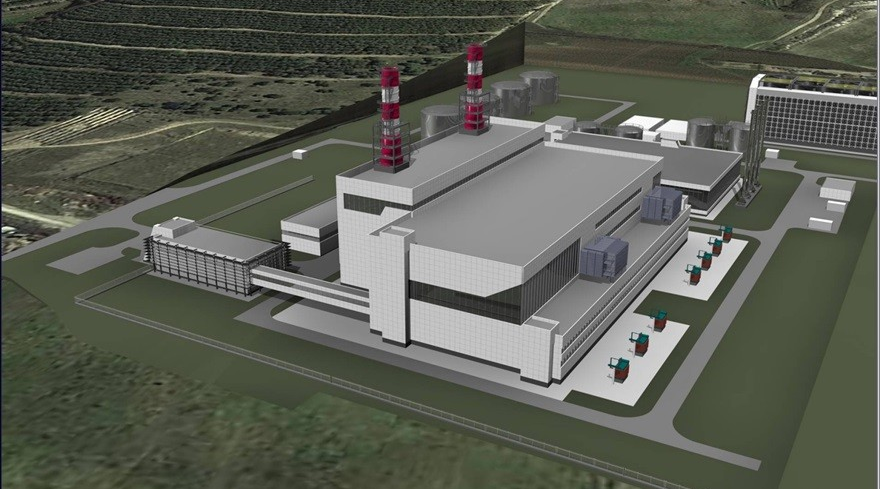

Этапы будущего строительства
Строительство ПГУ-120 будет выполнено на площадке действующей Севастопольской ТЭЦ в два технологических этапа
(два пусковых комплекса):
Первый технологический этап строительства (первый пусковой комплекс) включает в себя сооружение следующих основных объектов:
- четыре газотурбинных агрегата типа ГТА-25, производства АО "ОДК - Газовые турбины", номинальной электрической мощностью 22,5 МВт каждый;
- четыре дожимные компрессорные станции;
- блок подготовки природного газа;
- четыре дымовые трубы котлов-утилизаторов с диверторами;
Второй технологический этап строительства (второй пусковой комплекс)
- четыре паровых котла-утилизатора;
- корпус паротурбинных установок с административно-бытовыми помещениями;
- две паротурбинные установки, номинальной электрической мощностю 16 МВт каждая.
